Ao analisar um orçamento de construção, é comum encontrar a sigla BDI aplicada sobre os custos dos materiais, equipamentos e serviços. Embora esse percentual tenha influência direta no valor final da proposta, ele ainda gera muitas dúvidas durante a comparação entre empresas.
Afinal, o que é BDI? Ele representa apenas o lucro da construtora? Por que o percentual pode variar de uma obra para outra?
Entender o BDI é fundamental para avaliar se um orçamento está completo, coerente e capaz de sustentar a execução da obra sem custos inesperados ao longo do contrato.
BDI significa Benefícios e Despesas Indiretas. Trata-se de um índice utilizado na formação do preço de venda de obras e serviços de engenharia.
De forma simplificada, o cálculo pode ser representado assim:
Preço de venda = custos diretos + BDI
Os custos diretos estão ligados à execução física dos serviços. Já o BDI contempla despesas que não podem ser associadas exclusivamente a uma atividade, mas que são indispensáveis para a realização do contrato.
Dessa forma, o BDI em um orçamento de construção não deve ser visto apenas como um acréscimo comercial. Ele faz parte da estrutura necessária para que a obra seja executada de maneira organizada, segura e financeiramente viável.
Para compreender o BDI, primeiro é necessário diferenciar os custos diretos dos indiretos.
São os gastos relacionados diretamente à execução de determinado serviço. Entre eles estão:
Em uma fundação, por exemplo, o concreto, as armaduras, as formas e a equipe de execução são considerados custos diretos.
Por outro lado, os custos indiretos são necessários para administrar e viabilizar o contrato, mas não pertencem exclusivamente a um único serviço.
Nesse grupo podem estar despesas administrativas, tributos, seguros, garantias, riscos, custos financeiros e lucro. Normalmente, esses valores são incorporados ao orçamento por meio do BDI.

A composição pode variar conforme o tipo de obra, a localização, o contrato e as responsabilidades assumidas pela construtora. Ainda assim, alguns componentes aparecem com frequência.
A administração central representa parte dos custos necessários para manter a estrutura da empresa. Isso inclui setores como engenharia, planejamento, orçamento, compras, financeiro, contabilidade, recursos humanos e jurídico.
Embora essas equipes não permaneçam no canteiro, elas participam da contratação, do planejamento, do acompanhamento e do controle da obra.
Além disso, é importante diferenciar a administração central da administração local. Custos específicos do canteiro, como engenheiro residente, encarregado e instalações provisórias, podem aparecer diretamente na planilha orçamentária.
Os impostos incidentes sobre o faturamento também influenciam a formação do preço.
Nesse caso, a carga tributária pode variar conforme o regime da empresa, o município, a natureza do serviço e a forma de contratação. Consequentemente, duas empresas podem apresentar percentuais diferentes para serviços semelhantes.
Alguns contratos exigem seguros de responsabilidade civil, riscos de engenharia ou garantias de execução.
Por esse motivo, esses valores precisam ser previstos no orçamento, pois representam custos reais durante o contrato.
Toda obra está sujeita a situações que podem afetar sua produtividade e seu custo. Entre os principais riscos estão:
Entretanto, a parcela de risco não substitui um levantamento técnico adequado. Ela serve para cobrir ocorrências previsíveis que podem surgir durante a execução.
Em muitos contratos, a construtora precisa comprar materiais, mobilizar equipes e contratar equipamentos antes de receber os pagamentos do cliente.
Além disso, pode existir um intervalo entre a execução, a medição e o pagamento. Nesse período, a empresa utiliza capital próprio ou recursos financeiros, gerando custos que também devem ser considerados.
O lucro é um dos componentes do BDI, mas não representa todo o percentual aplicado.
Antes de gerar resultado para a empresa, o BDI precisa cobrir tributos, despesas administrativas, seguros, riscos e custos financeiros. Portanto, afirmar que todo o BDI corresponde ao lucro da construtora é incorreto.

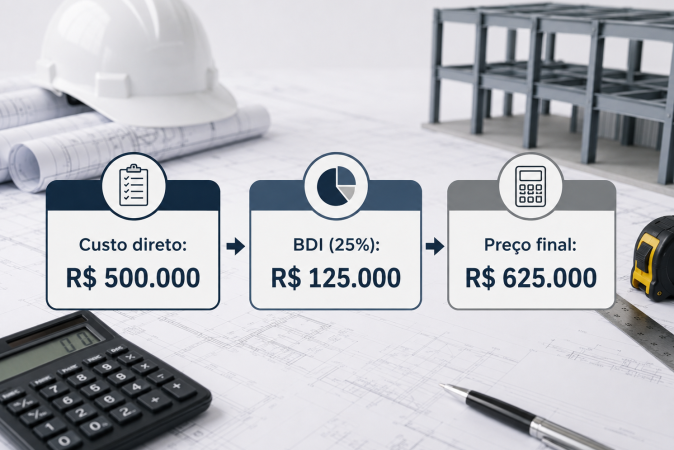

Considere uma obra com custo direto de R$ 500.000 e um BDI de 25%.
Em um cálculo simplificado:
R$ 500.000 × 1,25 = R$ 625.000
Nesse exemplo, os valores seriam:
Contudo, os R$ 125.000 não correspondem integralmente ao lucro. Esse valor deverá cobrir todos os componentes indiretos considerados na formação do preço.
Em orçamentos mais detalhados, a fórmula pode ser mais complexa. Isso ocorre porque alguns componentes incidem sobre o custo, enquanto outros incidem diretamente sobre o faturamento.

Você pode gostar: Equipe qualificada: o diferencial da Londrienge em obras industriais
Não existe um único percentual adequado para todas as obras. Afinal, cada contrato possui condições específicas.
O BDI pode variar conforme:
Uma obra industrial executada dentro de uma fábrica em funcionamento, por exemplo, pode exigir controle de acesso, liberações de segurança e planejamento por etapas. Além disso, podem existir horários restritos e interferências com a produção.
Consequentemente, esse tipo de obra pode apresentar um BDI diferente daquele utilizado em uma construção realizada em uma área livre.
Cada empresa possui uma estrutura administrativa, uma estratégia comercial e uma avaliação de risco própria.
Além disso, propostas aparentemente semelhantes podem apresentar diferenças em relação aos materiais, equipamentos, prazos, garantias, condições de pagamento e serviços incluídos.
Outro ponto importante é a forma de organização da planilha. Enquanto uma empresa pode apresentar determinado custo diretamente em um item, outra pode incorporá-lo ao BDI.
Por isso, comparar apenas os percentuais não é suficiente. Antes de tomar uma decisão, é necessário verificar se os orçamentos estão considerando exatamente o mesmo escopo.
Não necessariamente.
Um BDI mais elevado pode estar relacionado a maiores riscos, prazos de pagamento prolongados, logística complexa ou exigências específicas do cliente.
Por outro lado, um BDI muito baixo não significa automaticamente que a proposta seja mais vantajosa. Caso tributos, riscos ou despesas administrativas sejam desconsiderados, podem surgir problemas durante a execução.
Entre as possíveis consequências estão:
Assim, o menor preço inicial nem sempre representa o menor custo final para o cliente.
A comparação deve considerar o conjunto completo da proposta, e não somente o percentual de BDI.
Além do valor final, é importante verificar:
Dessa maneira, é possível identificar se uma proposta mais barata realmente oferece as mesmas condições técnicas e comerciais.
Isto pode ser útil: A importância do combate a incêndio em projetos industriais
O BDI em um orçamento de construção permite que o preço contemple não apenas materiais, equipamentos e mão de obra, mas também toda a estrutura necessária para administrar o contrato.
Quando calculado corretamente, o índice contribui para uma execução mais planejada, reduz o risco de cobranças inesperadas e proporciona maior segurança financeira para a obra.
Além disso, em empreendimentos industriais, atrasos e interferências podem afetar diretamente a operação do cliente. Por essa razão, um orçamento completo é essencial para garantir previsibilidade durante a execução.
O BDI é um componente essencial na formação do preço de uma construção. Ele reúne despesas administrativas, tributos, seguros, riscos, custos financeiros e lucro.
Portanto, mais importante do que procurar o menor percentual é verificar se o orçamento contempla tudo o que será necessário para executar e entregar a obra.
Em resumo, uma comparação adequada deve considerar o preço final, o escopo, os materiais, os prazos, as garantias e os serviços excluídos. Assim, o cliente consegue escolher uma proposta tecnicamente completa e financeiramente segura.
